Giám sát thi công nhà vườn 1 tầng mái Nhật tại Thanh Hóa
Biệt thự nhà vườn 1 tầng đẹp thu hút những ai yêu thiên nhiên. Thiết kế 1 tầng đơn giản, gần gũi tạo sự thoải mái. Sân vườn rộng thoáng để trang trí hồ cá, tiểu cảnh cùng nhiều loại cây xanh tươi mát.
Bạn đã có kinh nghiệm thi công giám sát biệt thự vườn của gia đình? Cùng tham khảo quá trình thi công nhà vườn 1 tầng gia đình ông Dũng – Thanh Hóa để note lại những lưu ý quan trọng giám sát công trình gia đình thi công hoàn thiện đạt đúng tiêu chuẩn nhé!
I. Thi công móng biệt thự sân vườn đẹp 1 tầng mái Nhật
Sau khi thống nhất phương án thiết kế và chi phí đầu tư cụ thể với chủ đầu tư, dự án đã được KPM khởi công từ cuối tháng 2 vừa qua.
Vì kết cấu nền đất đất bùn, đất ven ao thường xuyên có những biến động do các tác động bên ngoài như tự nhiên, môi trường & cả biến đổi khí hậu. Gây ra lún, & sạt ở diện rộng, được đánh giá là nền đất không đạt chuẩn.
Do đó, KTS KPM đã nghiên cứu & khảo sát mức độ sụt lún của nền đất địa hình. Sau đó mới bắt đầu ra quyết định phương pháp gia cố ở trên nền móng trước nhằm giúp ổn định bề mặt của nền móng trước khi tiến hành thi công xây dựng và tư vấn lựa chọn móng băng là móng cho ngồi nhà vườn này.
Quy trình đổ móng nhà cơ bản nhất mà vẫn đem lại sự an toàn khi thi công được KPM tư vấn lựa chọn:

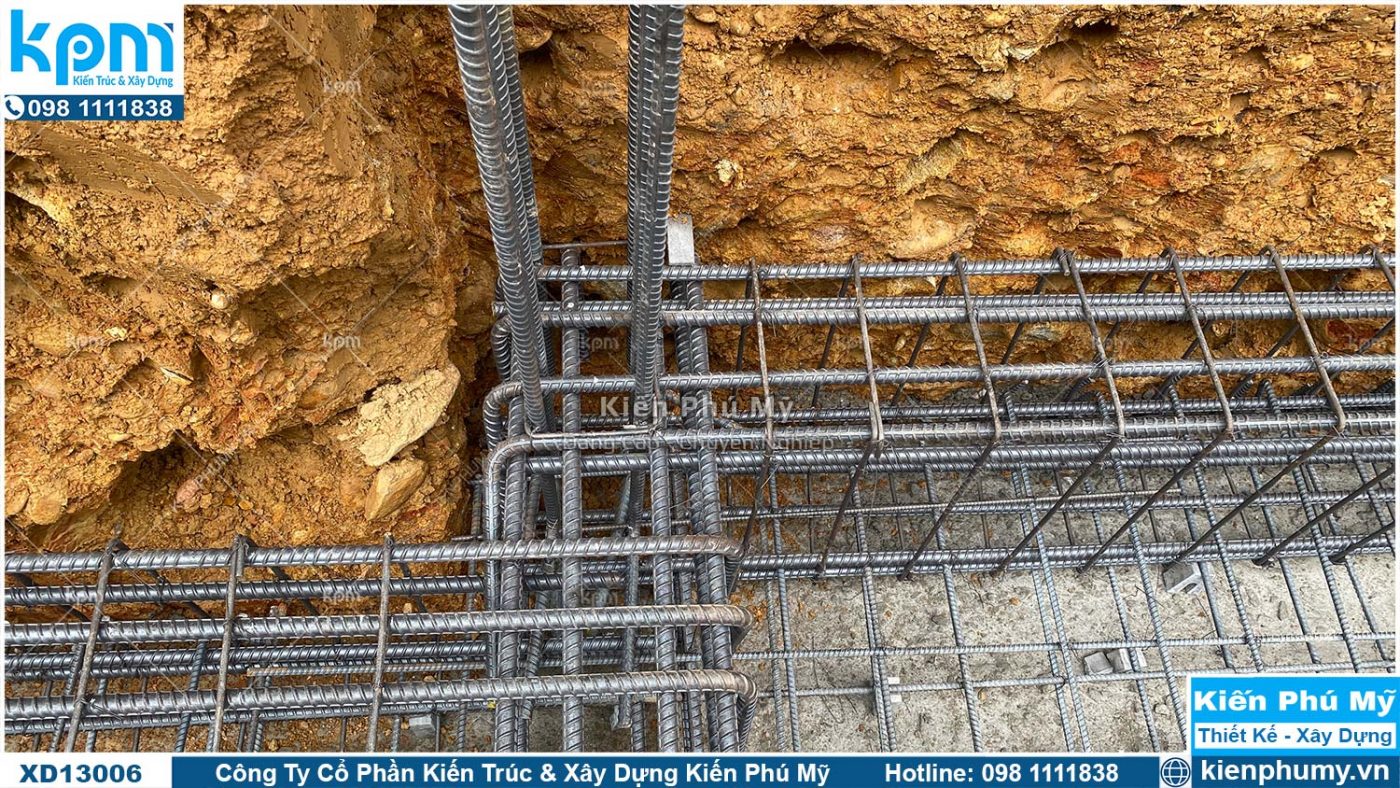

Bước 1: Công tác đào hố móng
Bước 2: Thi công làm phẳng mặt hố móng
Bước 3: Kiểm tra cao độ lót móng có đúng tiêu chuẩn không
Bước 4: Đổ bê tông lót & bắt đầu cắt đầu cọc
Bước 5: Tiến hành ghép cốp pha móng & đà kiềng móng
Bước 6: Đổ bê tông móng
Bước 7: Tháo dỡ cốp pha móng
Bước cuối cùng: Công tác bảo dưỡng bê tông móng sau khi đổ
Mỗi giai đoạn thi công từ đào móng, đặt cốt thép đến đổ mái và hoàn thiện đều được các kiến trúc sư, kỹ sư và thợ thi công phối hợp, trao đổi và giám sát kỹ càng, để đảm bảo chất lượng công trình đồng thời vẫn thể hiện trọn vẹn vẻ đẹp của ngôi biệt thự vườn 1 tầng phong cách tân cổ điển của gia đình anh Dũng – biến công trình trở thành mẫu biệt thự 1 tầng 4 phòng ngủ đẹp nhất ở Thanh Hoá.
II. Thi công đan sắt thép mái biệt thự 1 tầng đẹp
Kết cấu thép sàn 2 lớp luôn có vai trò vô cùng quan trọng đối với chất lượng các công trình. Nó quyết định đến khả năng chịu lực trực tiếp của công trình, do đó mà ảnh hưởng chính đến tính ổn định chung của cả công trình.
Hệ thống sàn thông thường được làm bằng bê tông, nhưng bê tông thì chịu nén tốt nhưng chịu kéo rất kém. Bởi vậy, thép sàn hai lớp nằm trong lớp bê tông sàn sẽ giúp sàn tránh các hiện tượng nứt, gãy, sập gây nguy hiểm cho người sử dụng công trình.
Bản thân kết cấu khung thép sàn khi được bao bọc bằng bê tông cũng được bảo vệ tốt hơn rất nhiều trước các ảnh hưởng và tác động của môi trường.
Kết cấu thép sàn 2 lớp tăng độ bền cho sàn nhà, chịu được nhiệt độ cao, chống cháy tốt. So với cấu kiện bê tông hoàn toàn thì kết cấu thép 2 lớp giúp sàn có khả năng chống thấm rất tốt.
Sàn 2 lớp thép sở hữu nhiều điểm ưu việt mà bê tông cốt thép không có. Đó là khả năng chịu lực lớn với độ tin cậy cao.
Hơn nữa, trọng lượng nhẹ và vượt nhịp lớn. Kết cấu thép sàn có tính cơ động lớn trong vận chuyển và lắp dựng. Các công trình có tính công nghiệp hóa cao thì rất phù hợp bởi thời gian thi công nhanh.
Chi tiết các bước bố trí thép sàn 2 lớp:
- Bước 1: Đầu tiên chúng ta cần bô thép ở dưới trước và bô theo cạnh ngắn trước. Sau đó mới bô thép lớp dưới theo chiều cạnh dài. Chiều dài neo được tính từ mép dầm và móc xuống các thép. Trước lúc dải thép, thì bạn cần phải đánh dấu ở trên các thanh thép chủ dầm bằng dấu mực, dấu bút xóa để dễ dàng định vị vị trí.
- Bước 2: Sau khi xong ta sẽ bắt đầu bô thép gối (thép chịu momen âm). Chiều dài neo của thép gối bắt đầu tính từ mép dầm cho đến hết chiều dài của thép phải đủ kích thước quy định (Ví dụ: Khoảng 35D).
- Bước 3: Khi đã bô thép gối xong thì bạn cần phải có thép cấu tạo để giữ khung. Thường sử dụng Ø8 A200 hoặc A300 đều được.
- Bước 4: Cần sử dụng các cục kê để tạo lớp bảo vệ bê tông sàn. Cục kê này có thể là đá hoa cương hoặc đá 1 2 có độ dày từ 2,5cm – 3 cm
- Bước 5: Ở vị trí 2 thép gối chồng nhau vẫn phải đi đủ (bắt buộc phải có, không được bỏ). Ở giai đoạn này, các thép ở phương ngắn sẽ nằm ở trên.
- Bước 6: Đối với các nên sử dụng Ø10 trở lên, không nên sử dụng Ø6, Ø8 vì khi đổ bê tông vật liệu và người dẫm lên sẽ làm mất chiều cao làm việc của thép gối (sẽ bị lún xuống).
Với thép lớp trên thì thép mũ sàn chịu mô men âm, cắt tại 1/4L – cạnh ngắn; thép có cấu tạo vuông góc và đặt nằm dưới thép mũ.
Thép chịu áp lực sẽ là thép được bố trí dọc theo phương cạnh ngắn, thép phân bố được bố trí vuông góc với thép chịu lực dọc theo phương cạnh dài.
Sau khi được buộc xong thép lớp dưới thì tiến hành kê con kê và tạo lớp bê tông cho sàn. Phân cách ở giữa thép sàn 2 lớp bằng cách sử dụng chân chó để đảm bảo chiều cao làm việc của sàn.
III. Hình ảnh 3D thiết kế mẫu biệt thự vườn 1 tầng đẹp
xem chi tiết đầy đủ hồ sơ tại đây….
Qua Nhật ký thi công biệt thự vườn 1 tầng nhà ông Dũng – Thanh Hóa đã giúp bạn hiểu qua về cách bố trí thép sàn 2 phương, nguyên tắc cũng như là những lưu ý để bạn có thể ứng dụng trong trường hợp cụ thể của mình.
Việc sử dụng kết cấu sàn như thế nào phụ thuộc rất lớn vào từng trường hợp mà kỹ sư xây dựng sẽ đưa ra giải pháp tính toán thi công hợp lý và tiết kiệm nhất.
Liên hệ ngay KPM nếu bạn còn vướng mắc hay khó khăn gì trong quá trình thi công hoàn thiện ngôi nhà của mình nhé!
Mọi Thông Tin Tư Vấn - Hợp Tác Quý Khách Hàng Vui Lòng Liên Hệ:
CTCP KIẾN TRÚC & XÂY DỰNG KIẾN PHÚ MỸ
Văn Phòng: Tầng 6 - Lô 12 DV 09 Tây Nam Linh Đàm - Hoàng Mai - Hà Nội
Điện thoại/ zalo: 098 1111 838
Email: kienphumy@gmail.com
Website: https://kienphumy.vn/
Fanpage: Facebook.com/kienphumy.vn
Youtube: Kiến Trúc & Xây Dựng Kiến Phú Mỹ
